海航广场项目2026年8月14日

2026-08-18公司动态

海航广场项目2026年8月14日

海航广场项目2026年814


一、本周安全工作完成情况

现场作业环境安全
1.幕墙玻璃安装,消防管道制作安装,消防水池开挖中。
2.排查发现少数消防施工人员有未配戴安全帽、动火作业未配备灭火器的情况。


机械设备与临时用电
1.施工电梯登记使用已办理。临电电箱存在老旧配置需及时更换。

环保及文明施工:
1.平面防水施工周边清理出的建渣已覆盖到位。
2.地下室积水井抽排已投入使用。
3.室内建渣清理滞后。



整改通知单闭环

1.监理周检整改通知单问题均已整改完成

二、下周安全工作计划

1.继续加强对施工现场的安全检查,及时发现和消除安全隐患。

2.吊篮幕墙施工玻璃安装作业面**完成。
3.消防管道安装至主楼16层。
4.消防水池开挖完成百分之八十。

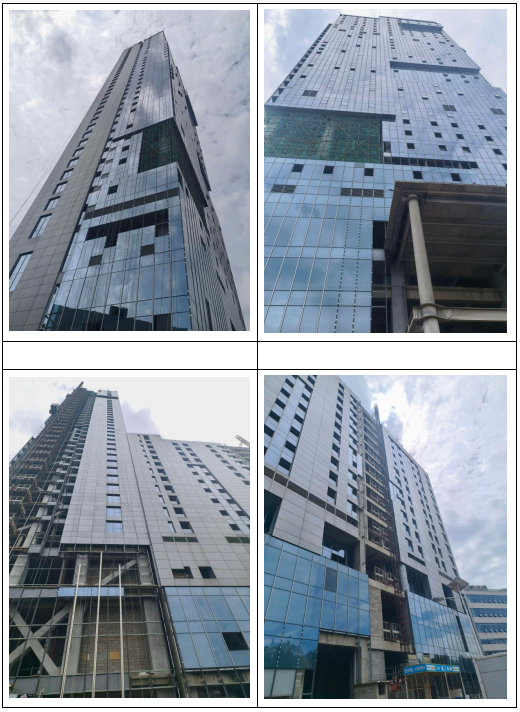

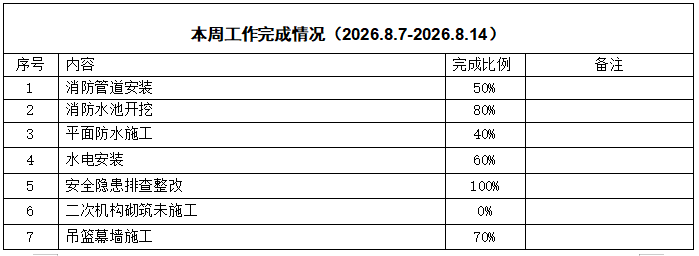

三、现场施工进度管理
