2025年9月5日简报

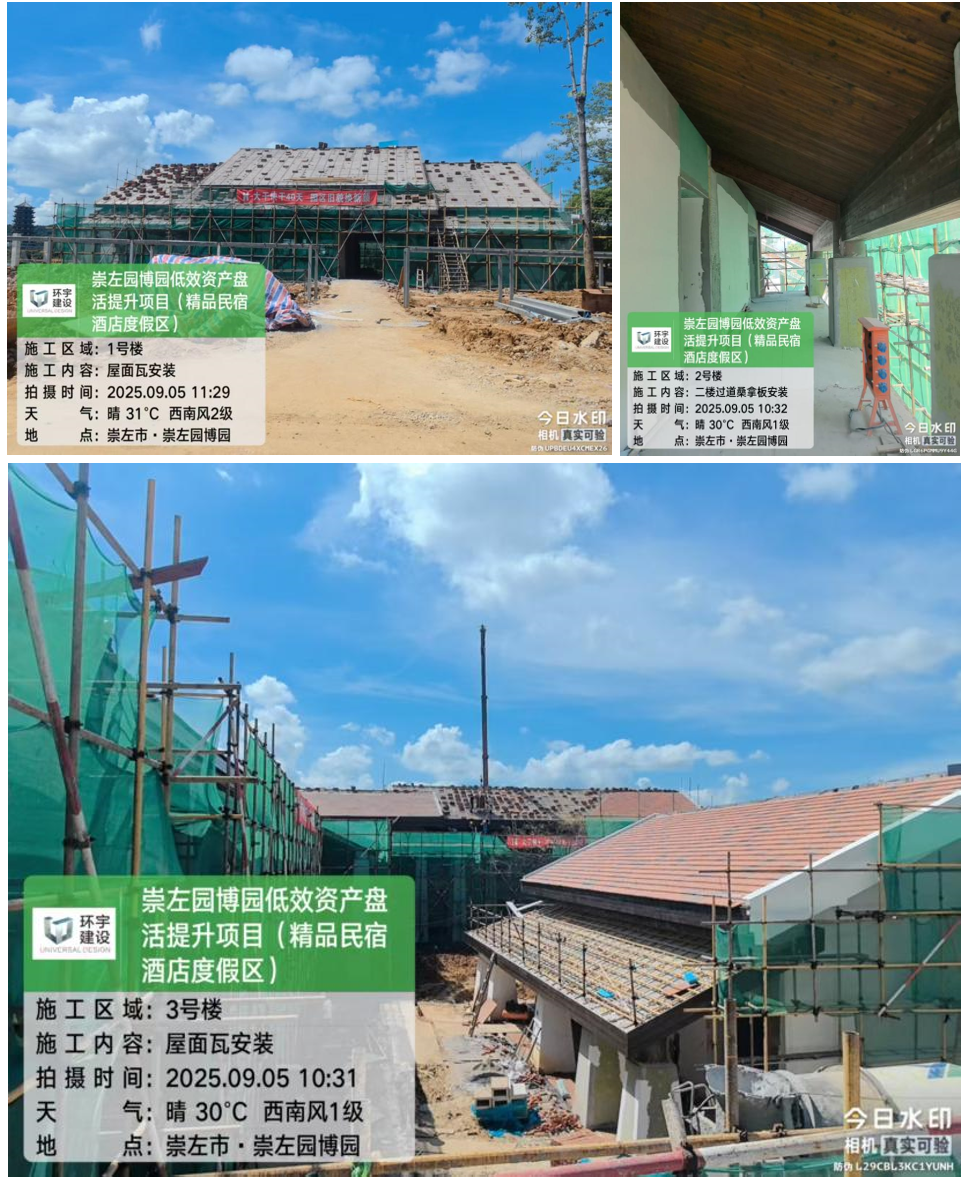

一、1.2.3号楼施工进度情况

墙地面石材、瓷砖、仿古砖完成60%

室内吊顶、隔断、木作基础及木饰面完成85%

室内外艺术漆完成50%

室内石膏线完成10‎0%

室内自流平施工完成90%

屋面防水、保温、保护层完成98%

屋面瓦安装完成65%

屋面檐口钢架焊接完成90%

屋面檐口木饰面安装90%

室内地台回填完成95%

二、4.5号楼施工进度情况

室内吊顶、隔断、木作基础及木饰面完成70%

屋面防水、屋面板安装完成90%

三、6号楼施工进度情况

1、室内吊顶、隔断、木作基础及木饰面完成80%

2、屋面防水、屋面保温完成10‎0%

3、屋面瓦安装完成10‎0%

4、屋面檐口钢架焊接完成10‎0%

5、室内外艺术漆完成70%

四、7、8、9号楼施工进度情况

室内吊顶、隔断、木作基础及木饰面完成25%

2、屋面防水、保温、保护层完成90%

3、屋面瓦安装完成65%
