崇左园博园低效资产盘活提升项目(精品民宿酒店度假区)

2025-09-12公司动态

2025年9月12日简报

崇左园博园低效资产盘活提升项目(精品民宿酒店度假区)

2025年9月12日简报

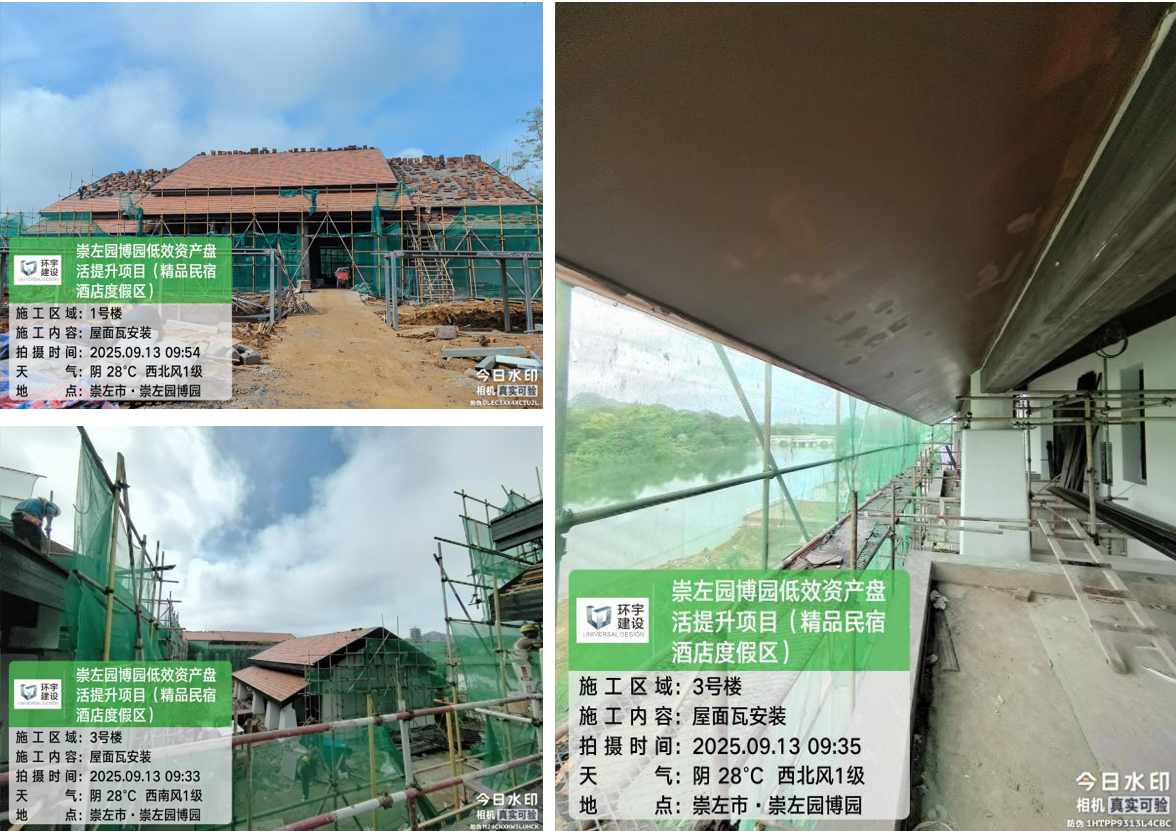

一、1.2.3号楼施工进度情况

1、墙地面石材、瓷砖、仿古砖完成75%

2、室内吊顶、隔断、木作基础及木饰面完成90%

3、室内外艺术漆完成55%

4、室内石膏线完成10‎0%

5、室内自流平施工完成95%

6、屋面防水、保温、保护层完成10‎0%

7、屋面瓦安装完成85%

8、屋面檐口钢架焊接完成95%

9、屋面檐口木饰面安装10‎0%

10、室内地台回填完成10‎0%

二、4.5号楼施工进度情况

1、室内吊顶、隔断、木作基础及木饰面完成75%

2、屋面防水、屋面板安装完成1‎00%

3、室内外艺术漆完成20%

4、室内防水施工完成10‎0%

5、屋面瓦安装完成85%

6、屋面檐口钢架焊接完成10‎0%

7、屋面檐口木饰面安装70%

8、室内回填完成40%

三、6号楼施工进度情况

1、室内吊顶、隔断、木作基础及木饰面完成80%

2、屋面防水、屋面保温完成10‎0%

3、屋面瓦安装完成10‎0%

4、屋面檐口钢架焊接完成10‎0%

5、室内外艺术漆完成70%

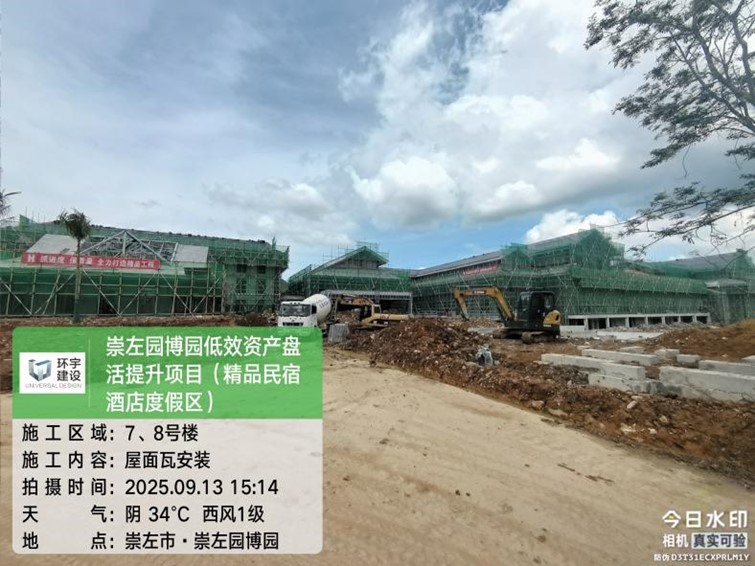

四、7、8、9号楼施工进度情况

1、室内吊顶、隔断、木作基础及木饰面完成25%

2、屋面防水、保温、保护层完成10‎0%

3、屋面瓦安装完成80%

4、室内外艺术漆完成5%

5、室内地砖铺贴完成15%
