西来寺项目2026年1月9日简报
2026-01-16公司动态
西来寺项目2026年1月9日简报
一、本周安全工作完成情况
现场作业环境安全
1.餐厅三层楼梯模板平台下方未垫木方加固,存在坍塌及高坠风险,已完成整改。
2.2号楼屋面换瓦作业时,檐口碎瓦片未及时清理且下方警示标识不完善,已完成整改。
3.餐厅二层作业完成后,防护栏杆未及时恢复,已完成整改。
4.山门区域违规在门式架上搭设人字梯,存在高坠风险,现场监督完成整改。
机械设备与临时用电
1.完成塔机定期维护保养工作。
2.寮房二层电源线套管保护长度不足问题,已完成整改。
环保及文明施工:
1.完成2号楼地下室积水抽排工作。
2.完成垃圾池清退工作。
3.本周累计排查各文明施工问题17条,其中6条尚未完成清理整改,持续跟踪管控,确保后续整改闭环。
整改通知单闭环
1.编号064的监理周检整改通知单问题均已整改完成。

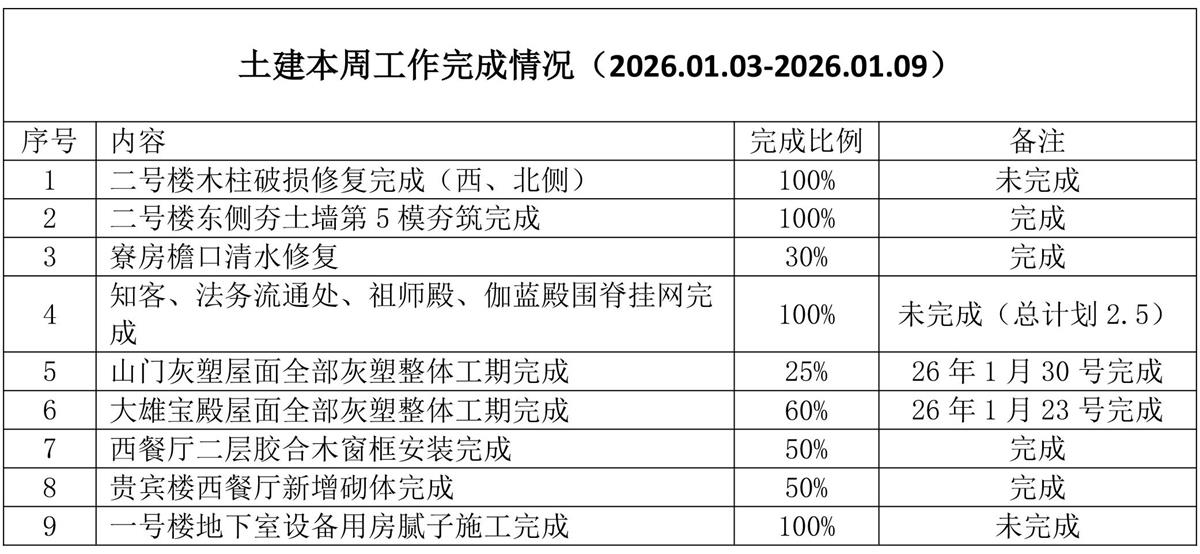

二、现场施工进度管理

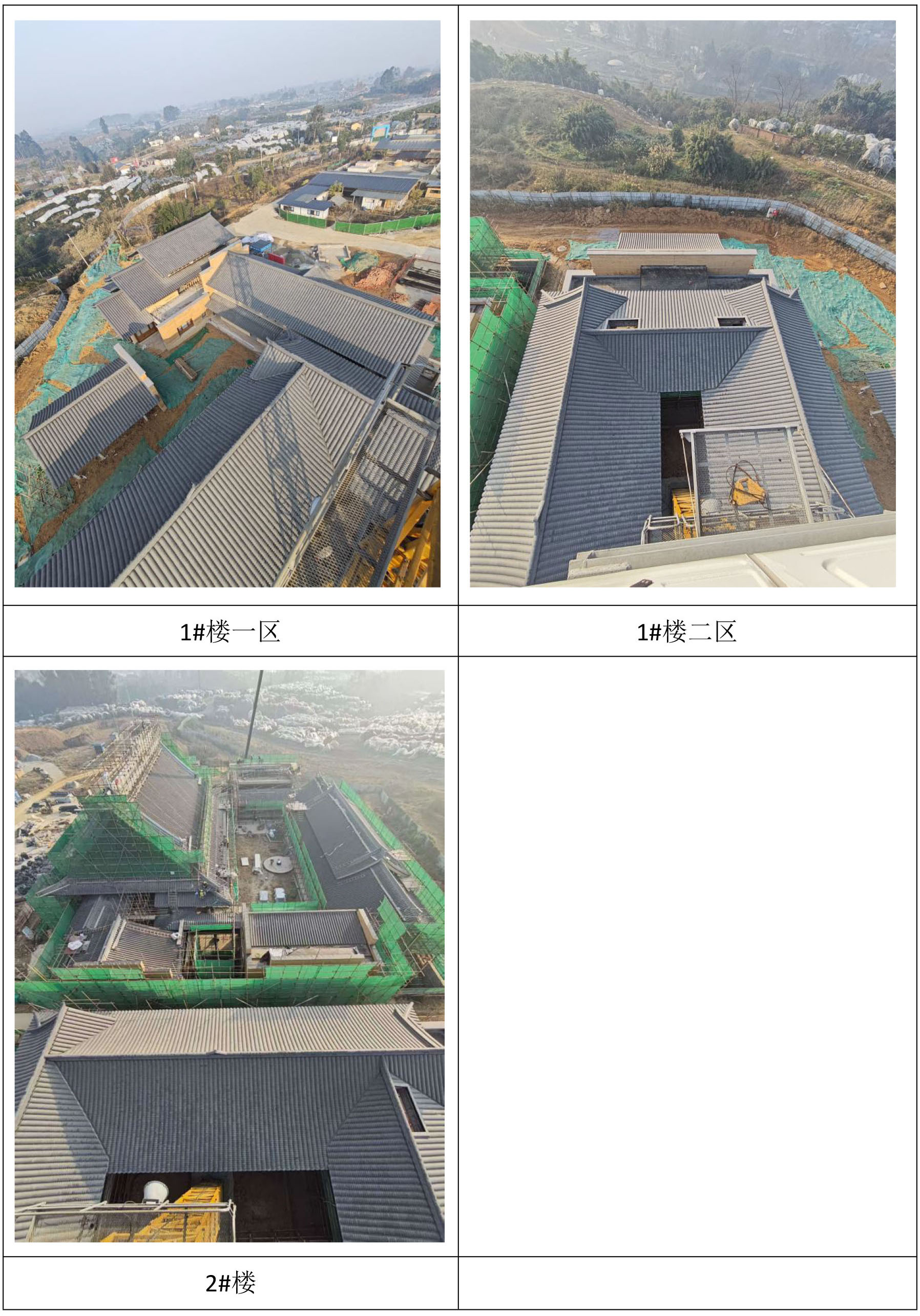

本周形象进度照片
