西来寺项目简报
2025-08-22公司动态
西来寺项目2025年8月22日简报
一、本周安全工作完成情况

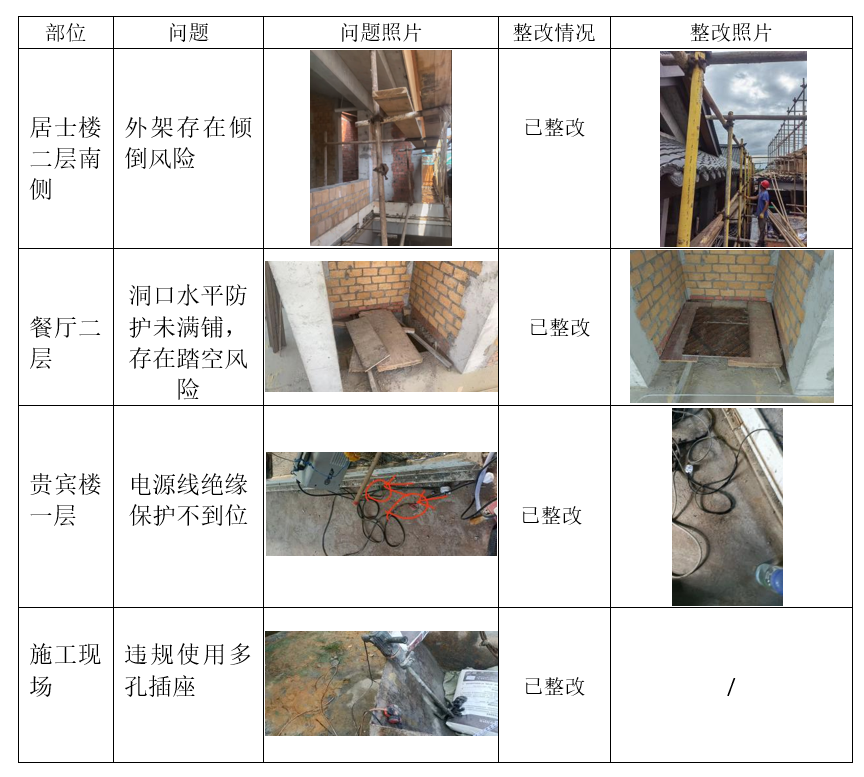

现场作业环境安全整改
1.居士楼二层南侧外架存在倾倒风险,现已加固完成
2.餐厅二层洞口水平防护未满铺,存在踏空风险,已整改完成
机械设备与临时用电整改
1.完成塔机基础抽排水
2.贵宾楼一层电源线绝缘保护不到位,已整改完成(水电)
3.施工现场违规使用多孔插座,已整改(素造)
环保及文明施工:
1.本周检查出文明施工问题共计8条,均已整改完成
2.关于垃圾池清退工作,由于近期频繁下雨导致倒场无法运作,待天气放晴一段时间再清退垃圾池
3.持续对2号楼地下室周边积水进行抽排
周检整改闭环
编号043的监理周检整改通知单除第7条垃圾池清退问题外,其他所有隐患问题均已完成整改。

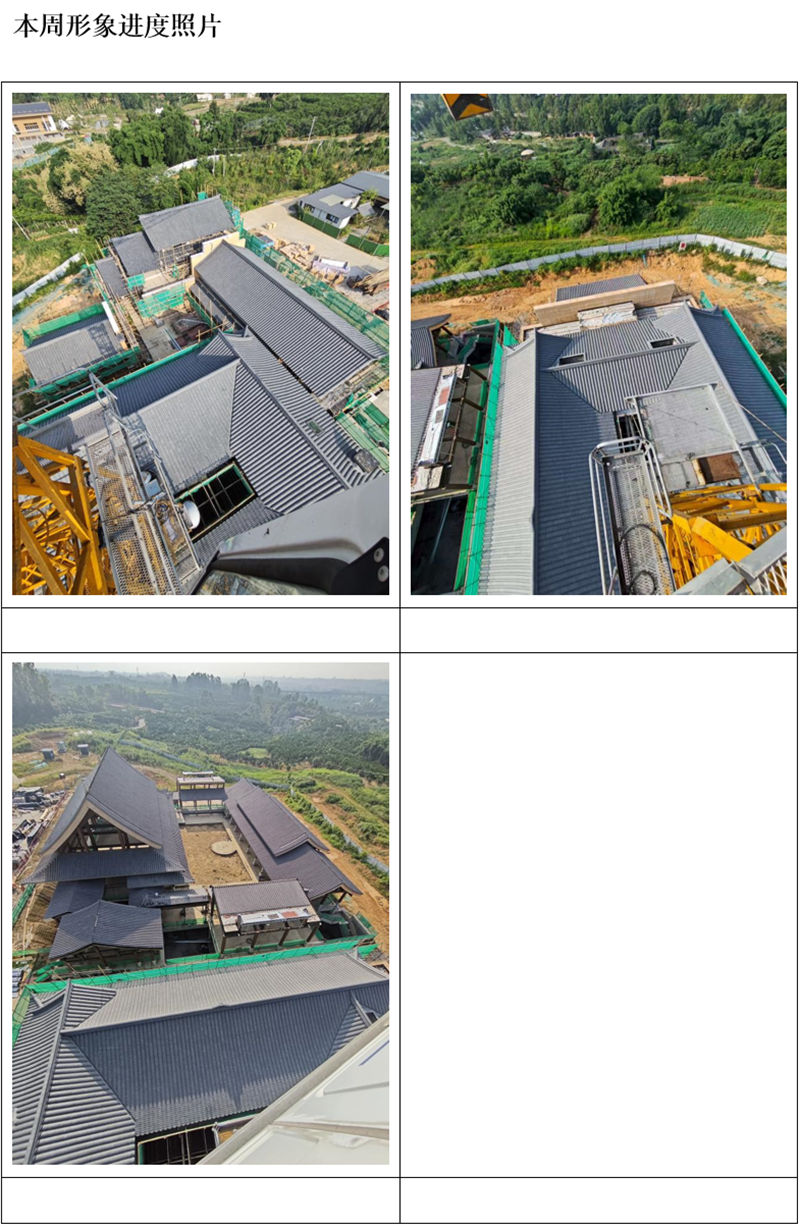

二、现场施工进度管理:
