崇左园博园低效资产盘活提升项目(精品民宿酒店度假区)

2025-08-29公司动态

崇左园博园低效资产盘活提升项目(精品民宿酒店度假区)2025年8月29日简报

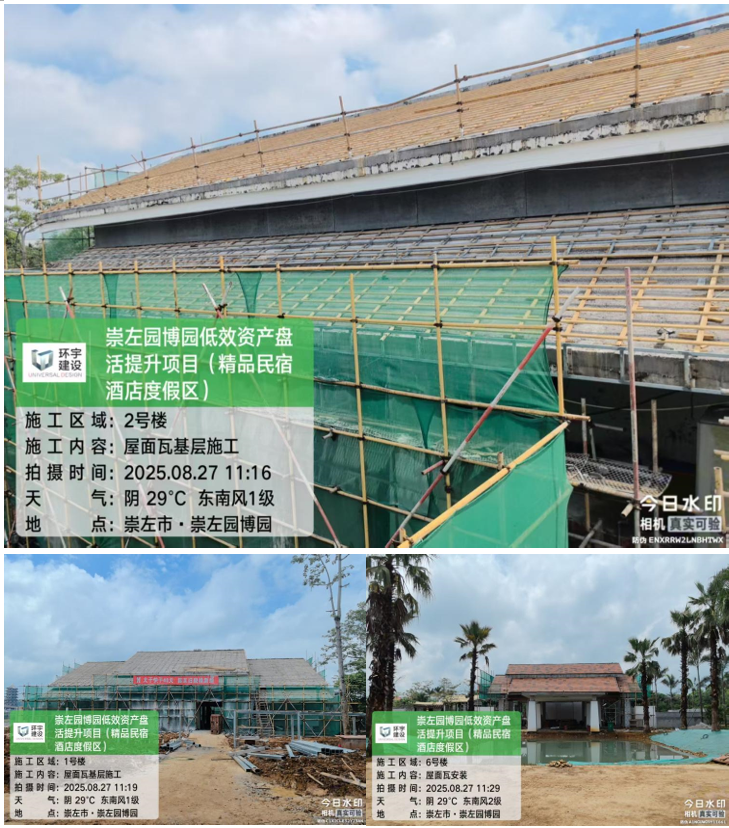

一、1.2.3号楼施工进度情况

墙地面石材、瓷砖、仿古砖完成40%

室内吊顶、隔断、木作基础及木饰面完成75%

室内外艺术漆完成40%

室内石膏线完成**

室内自流平施工完成90%

屋面防水、保温、保护层完成98%

屋面瓦安装完成55%

屋面檐口钢架焊接完成80%

屋面檐口木饰面安装50%

室内地台回填完成95%

二、4.5号楼施工进度情况

室内吊顶、隔断、木作基础及木饰面完成65%

屋面防水、屋面板安装完成50%

三、6号楼施工进度情况

1、室内吊顶、隔断、木作基础及木饰面完成80%

2、屋面防水、屋面保温完成**

3、屋面瓦安装完成**

4、屋面檐口钢架焊接完成**

5、室内外艺术漆完成70%

四、7、8、9号楼施工进度情况

室内吊顶、隔断、木作基础及木饰面完成15%

2、屋面防水、保温、保护层完成90%

3、屋面瓦安装完成55%
